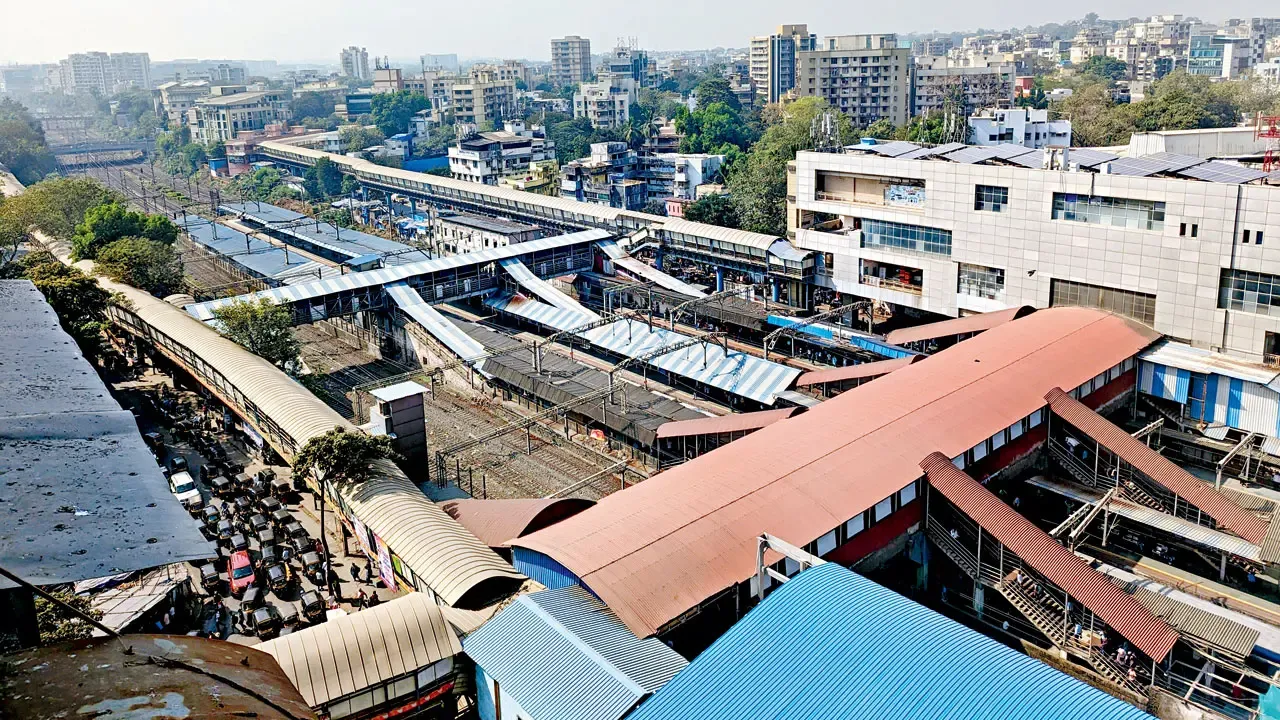

घाटकोपर स्टेशन 2027 तक पूरी तरह बदल जाएगा; जानें क्या हो रहे काम

Ghatkopar station will be completely transformed by 2027; Know what work is being done

घाटकोपर स्टेशन 2027 तक पूरी तरह बदल जाएगा; जानें क्या हो रहे काम

मुंबई रेलवे विकास निगम ने घाटकोपर स्टेशन के सुधार कार्य को 2027 तक पूरा करने का लक्ष्य रखा है। हालांकि, स्टेशन में किए जा रहे बदलाव के काम जारी हैं, लेकिन फेज-1 के तहत दिसंबर 2023 में शुरू हुए काम का लाभ अब यात्रियों को मिलना शुरू हो गया है। एक म्यूनिसिपल शौचालय को हटाने में देरी हो रही है, जिससे कुछ काम रुके हुए हैं।  एमआरवीसी के मुख्य जनसंपर्क अधिकारी सुनील उदासी ने कहा, हम घाटकोपर स्टेशन को आधुनिक रेलवे संरचना का एक मॉडल बनाने के लिए प्रतिबद्ध हैं। फेज-2 का कार्य प्रगति पर है। हम डेडलाइन को पूरा करने के साथ-साथ यात्रियों की सुविधा को प्राथमिकता दे रहे हैं।

मुंबई : मुंबई रेलवे विकास निगम ने घाटकोपर स्टेशन के सुधार कार्य को 2027 तक पूरा करने का लक्ष्य रखा है। हालांकि, स्टेशन में किए जा रहे बदलाव के काम जारी हैं, लेकिन फेज-1 के तहत दिसंबर 2023 में शुरू हुए काम का लाभ अब यात्रियों को मिलना शुरू हो गया है। एक म्यूनिसिपल शौचालय को हटाने में देरी हो रही है, जिससे कुछ काम रुके हुए हैं।  एमआरवीसी के मुख्य जनसंपर्क अधिकारी सुनील उदासी ने कहा, हम घाटकोपर स्टेशन को आधुनिक रेलवे संरचना का एक मॉडल बनाने के लिए प्रतिबद्ध हैं। फेज-2 का कार्य प्रगति पर है। हम डेडलाइन को पूरा करने के साथ-साथ यात्रियों की सुविधा को प्राथमिकता दे रहे हैं।

फेज-2 के कार्यों में ये शामिल :
- छत्रपति शिवाजी महाराज टर्मिनस की ओर और कल्याण की ओर 12 मीटर चौड़े और 75 मीटर लंबे दो फुट ओवर ब्रिज (FOB) का निर्माण।
- प्लेटफॉर्म-1 के ऊपर 300 मीटर लंबा और 8 मीटर चौड़ा वेस्ट डेक। वेस्ट डेक के लिए साइट क्लीयरेंस और डेक के कॉलम के पाइल फाउंडेशन का काम शुरू हो चुका है।

Read More Mahim Dargah मखदूम शाह बाबा दरगाह पर उर्स 2024 के उद्घाटन पर मुंबई पुलिस की सलामी & संदल

अन्य सुधार कार्य :
- प्लेटफॉर्म-4 को नॉर्थ-एंड म्यूनिसिपल FOB से जोड़ने वाला 4 मीटर चौड़ा स्काईवॉक।
- GRP और इलेक्ट्रिकल रूम के लिए सर्विस बिल्डिंग का निर्माण किया जाएगा।
- पूर्वी ओर एक G+1 संरचना, जिसमें टिकट काउंटर और कार्यालय होंगे।
- छह सीढ़ियां, चार डबल-डिस्चार्ज सीढ़ियां, सात एस्केलेटर और तीन लिफ्ट होगी।

Read More घाटकोपर में स्काईवॉक से युवक ने फांसी लगाकर की आत्महत्या !

कार्य की प्रगति :
- दक्षिण FOB की नींव पूरी हो चुकी है और कॉलम और क्रॉस बीम का निर्माण जारी है।
- उत्तर FOB के लिए पुरानी बुकिंग ऑफिस की तोड़-फोड़ का आधा काम पूरा हो गया है।
- वेस्ट डेक के लिए पाइल फाउंडेशन का काम शुरू हो गया है।
- सर्विस बिल्डिंग का आंशिक निर्माण और स्थानांतरण हो चुका है।

Read More कुर्ला बस हादसे के बाद खुली बेस्ट की नींद; ड्राइवरों की ट्रेनिंग व्यवस्था में बदलाव की तैयारी

अतिरिक्त सुविधाएं
- छह एस्केलेटर लगाए गए हैं, जिन्हें 6 दिसंबर को ही चालू किया गया है।
- ईस्ट डेक के नीचे टू-व्हीलर पार्किंग और पूर्वी दिशा में एक फसाड अंतिम चरण में है।
