मुंबई में लोकमान्य तिलक टर्मिनस पर नया प्लेटफॉर्म, 100 मीटर लम्बी सड़क का निर्माण

Construction of new platform, 100 meter long road at Lokmanya Tilak Terminus in Mumbai

मुंबई में लोकमान्य तिलक टर्मिनस पर नया प्लेटफॉर्म, 100 मीटर लम्बी सड़क का निर्माण



मुंबई: मध्य रेलवे ने लोकमान्य तिलक टर्मिनस पर ट्रेनों की क्षमता बढ़ाने के लिए एक नया प्लेटफॉर्म बनाने का फैसला किया है। एलटीटी में दो नए प्लेटफॉर्म के साथ 4 स्टेबलिंग लाइन यानी ट्रेनों का निर्माण किया जा रहा है. परियोजना के लिए 100 मीटर लंबी सड़क का निर्माण किया गया है। प्रोजेक्ट का 35 फीसदी काम पूरा हो चुका है.

Read More मुंबई: गेमिंग ज़ोन के कर्मचारी को थप्पड़; वीडियो वायरल

वर्तमान में फ्लैट-5

Read More दादर के कबूतरखाने में नगर निगम कर्मचारियों द्वारा बड़े-बड़े प्लास्टिक के चादरें बिछाए जाने के दौरान बेचैन भीड़ को नियंत्रित किया

नये तटबंध के बाद कुल संख्या - 7

Read More “हिंदुओं के अपमान के खिलाफ दादर में शिवसेना का विरोध प्रदर्शन!” हिंदुओं की बदनामी नही सहेंगे : शिवसेना पूर्व नगर सेवक समाधान सरवणकर

खर्च- 64.10 करोड़ रुपये

Read More मुंबई : दो करोड़ रुपये से ज़्यादा कीमत की "आईएसआईएस ड्रग" ट्रामाडोल टैबलेट रखने के आरोप में तीन लोग गिरफ्तार

काम की मौजूदा स्थिति - 35 प्रतिशत काम पूरा

समय सीमा- 2024

वर्तमान में दैनिक रेल यातायात - 25 मेल-एक्सप्रेस जोड़े

यात्री - प्रतिदिन 30 से 35 हजार

प्रवेश - 8

वामपंथी शासन वाले देश में युवा लड़के देश का काम करते हैं, भारतीय लड़के जयंती मनाने में व्यस्त: सूरज एंगड़े

...ऐसा ही होगा

-वर्तमान में लोकमान्य तिलक टर्मिनस पर मेल एक्सप्रेस के लिए 5 प्लेटफॉर्म हैं। -

प्रत्येक प्लेटफार्म 10 मीटर चौड़ा और 960 मीटर लंबा है।

- 24 कोच वाली ट्रेनें परिवहन के लिए पूरक प्लेटफार्म हैं।

- फिलहाल 2 नए प्लेटफॉर्म और 4 स्टेबलिंग कॉरिडोर का निर्माण कार्य प्रगति पर है।

...इन कार्यों को पूरा करें

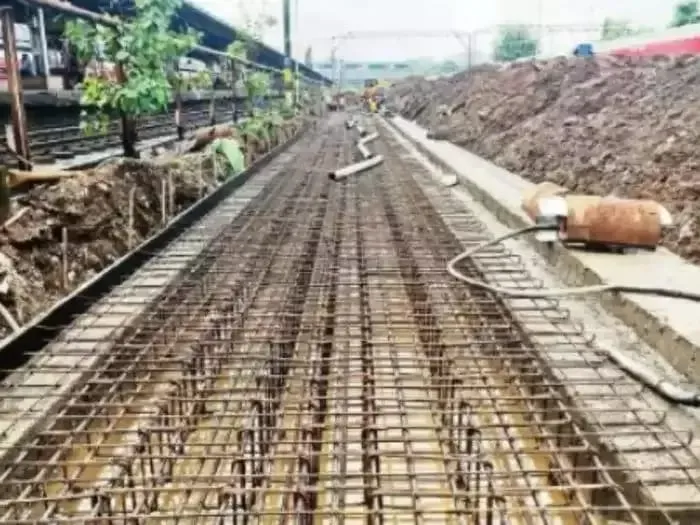

 -पाइल फाउंडेशन के साथ 100 मीटर लंबी पिटलाइन का निर्माण पूरा। पिटलाइन का उपयोग ट्रेनों के रखरखाव और मरम्मत के लिए किया जाता है।

-2.25 लाख लीटर क्षमता की दो छत वाली पानी की टंकियों का निर्माण कराया जाएगा। एक टंकी का कार्य पूरा हो चुका है तथा दूसरे टंकी का कार्य प्रगति पर है।

-4.5 लाख लीटर की भूमिगत जल टंकी का निर्माण पूरा।

- 4 पुरानी स्टेबलिंग साइडिंग को तोड़ने का काम पूरा हो चुका है।

- कैंटीन भवन का निर्माण, 1200 वर्ग मीटर गैराज का कार्य पूर्ण।

- प्रस्तावित नए प्लेटफार्म नंबर 6/7 की 731 मीटर लंबाई में से 602 मीटर का काम पूरा हो चुका है।

- 1200 मीटर में से 729 मीटर तटबंध की दीवार का निर्माण पूरा हो चुका है

...ये काम जारी हैं

- नए दो प्लेटफार्म पर कवर ओवर शेड का काम चल रहा है।

- 7,000 वर्ग मीटर डामर सड़कों का प्रावधान है और निर्माण कार्य प्रगति पर है.

लोकमान्य तिलक टर्मिनस पर दो नए प्लेटफॉर्म के पूरा होने से 24 कोच वाली ट्रेनों की संख्या बढ़ाने में मदद मिलेगी। एक छुरा घोंपने वाला रास्ता यार्ड में अव्यवस्था को तोड़ने में मदद करेगा।
